伊拉克Saman项目2023年度大修圆满完成

日期:2023年10月12日   来源:伊拉克

伊拉克SAMAN项目大修工作自89日开始,829日结束,全体员工克服了高温、检修时间长、检修任务重等困难,圆满完成各项检修任务,经过一个月的生产运行各项指标达到预期效果,为接下来的安全生产奠定了坚实的基础。项目部领导也对此次检修给予了充分肯定,评价政达公司团队能够打硬仗、打恶仗。

检修期间现场白天气温一直在50度左右,面对高温天气,我司完成了近1000吨材料的出库、转运及现场清理工作,中控和烧成车间的员工24小时配合外协单位完成了浇注料和耐火砖检修,高效完成检修任务。

此次检修,原料车间完成了更换窑尾收尘器滤袋、更换预热器C4C5内筒、配合石灰石破碎拆解检查、02.1322.04输送机胶带更换、立磨及选粉机内部焊补等14检修项目。

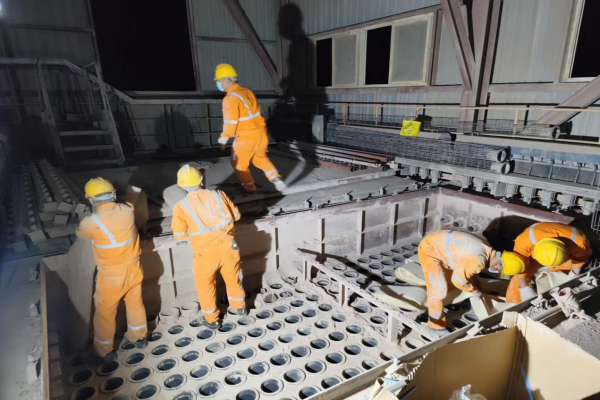

▲预热器C4 C5内筒更换

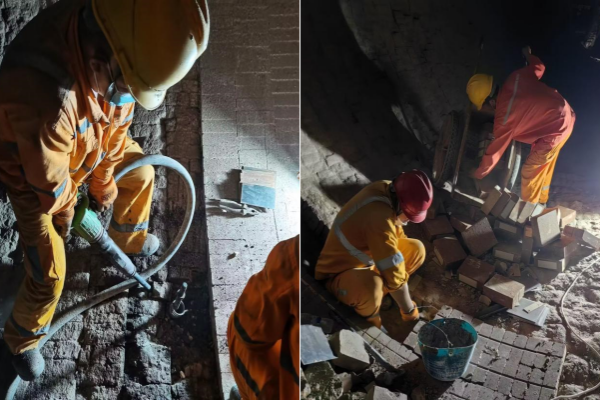

▲窑尾收尘器更换滤袋中

烧成车间完成了回转窑耐火砖挖补、三次风管耐火砖修补、均化库稳流仓清理检查、烧成系统设备检查等项目。

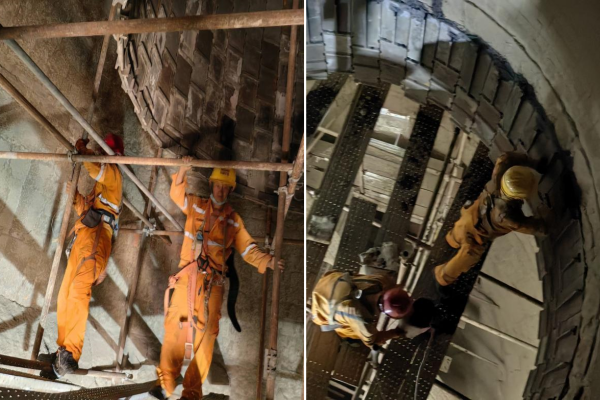

▲回转窑耐火砖挖补中

电气部完成了烧成段电动机润滑、电气柜清理紧固、圆堆取料机中心轴滑环改造、辅料破碎变压器更换、新装天然气减压站电气安装等项目。


▲辅料变压器及天然气减压站电气安装

设备部及机修车间完成了石灰石破碎拆解检查、原料循环风机叶轮焊补找动静平衡、回转窑轮带挡铁的部分更换和焊补、回转窑传动找正、窑头罩及预热器坏损壳体焊补、缩口膨胀节及三次风闸阀更换等大小48个检修项目。


▲回转窑传动部位找正


▲回转窑轮带挡铁更换(阳光下的筒体60多度)


分解炉缩口膨胀节更换


▲三次风闸板更换

为了保证此次检修工作安全、顺利进行,政达管理层和员工上下齐心,项目经理现场督促和指导检修工作,各工段长、车间主任等相关干部,纷纷投入检修工作当中。安全部门对检修现场进行全程监护,对现场人员个人防护装备佩戴情况、相关的应急救援设施和防暑降温物资供应进行详细检查,确保安全检修。后勤部门工作周到,饭菜饮水供应及时,避免了员工高温中暑现象发生。

此次大检修是一次目标任务明确、安排部署精细到位、责任分工明确、措施得力的一次大检修,充分体现了政达公司保产队伍管理水平,为生产“安稳长满优”运行提供了可靠保障。



伊拉克Saman项目

二〇二三年十月十二日
